Baufortschritt, Maßnahmen und Ausblick
Mehr Sicherheit, mehr Aufenthaltsqualität und eine moderne Infrastruktur: Die Bammersdorfer Straße wird umfassend erneuert und Schritt für Schritt zukunftsfähig gestaltet.
Die Arbeiten erfolgen in mehreren Bauabschnitten. Auf dieser Seite informieren wir Sie über den aktuellen Baufortschritt, die nächsten Schritte und die geplanten Maßnahmen.
Aktueller Stand (15.09.2026):
Bauabschnitt 1 ist weitestgehend abgeschlossen. Seit vergangener Woche laufen die Arbeiten im Bauabschnitt 2.
Wo wird aktuell gebaut?

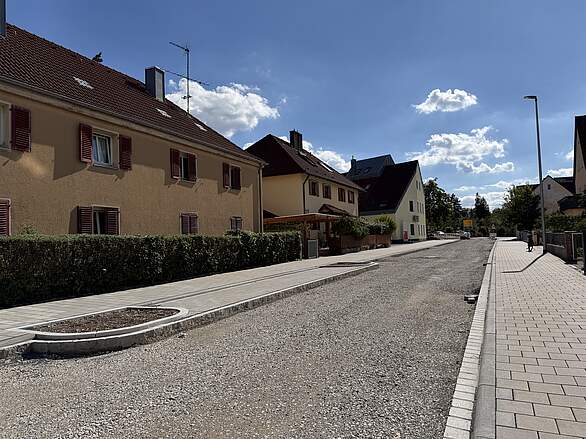

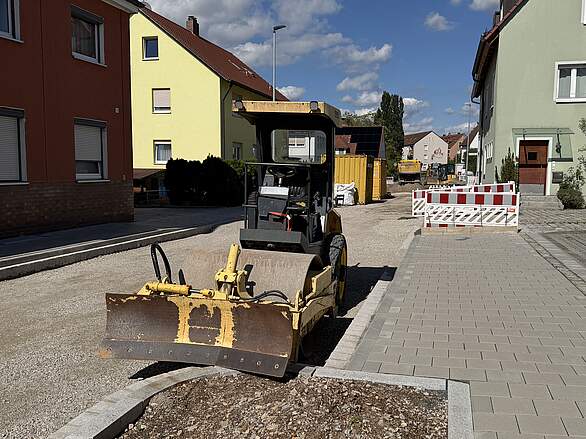

Bauabschnitt 1: Weitgehend abgeschlossen
Der erste Bauabschnitt ist weitestgehend fertiggestellt. Noch ausstehend sind die Asphaltarbeiten, die voraussichtlich in der kommenden Woche durchgeführt werden.
Einzelne kleinere Gehwegbereiche können derzeit noch nicht fertiggestellt werden. Grund dafür sind noch ausstehende Kabelverlegearbeiten der Versorgungsträger, die im laufenden Bauablauf noch nicht abgeschlossen werden konnten.
Bauabschnitt 2: Arbeiten laufen

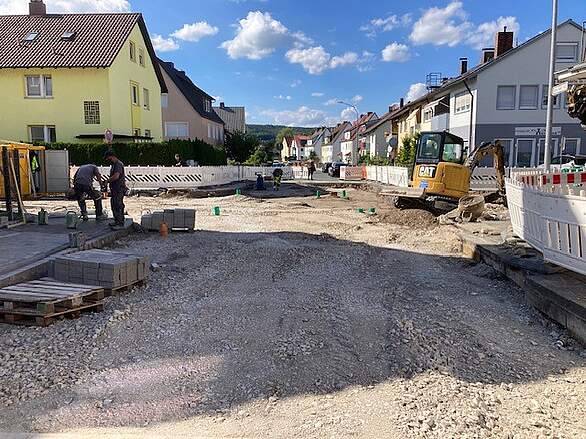

Seit vergangener Woche wird bereits im Bauabschnitt 2 gearbeitet. Aktuell konzentrieren sich die Arbeiten insbesondere auf den Kreuzungsbereich Von-Ketteler-Straße.
Ein wichtiges Ziel ist, die Verbindung zwischen der Unteren Kellerstraße und der Bamberger Straße möglichst zeitnah wieder für den Verkehr freigeben zu können.
Nach derzeitigem Stand soll der Bauabschnitt 2 bis Ende 2026 fertiggestellt werden.
Zeitplan
| Bauabschnitt | Zeitraum | Aktueller Stand (Stand: September 2026) |
| BA 1 | 2026 | weitestgehend abgeschlossen |
| BA 2 | 2026 | aktuell in Bau |
| BA 3-6 | 2027 | vorgesehen |
Für die Bauabschnitte 3 bis 6 sind die Arbeiten im Jahr 2027 vorgesehen.
Eine Besonderheit steht im Bereich der Bauabschnitte 5 und 6 an: Im Frühjahr 2027 müssen die Stadtwerke im bislang noch nicht ausgebauten Bereich der Bammersdorfer Straße zunächst die bestehende Wasserleitung erneuern.
Hinweis zum Bauablauf
Die genannten Bauabschnitte und Zeiträume entsprechen dem aktuellen Planungsstand. Im weiteren Bauverlauf kann es aufgrund verschiedener Unwägbarkeiten zu Änderungen kommen. Die Stadt informiert an dieser Stelle über wesentliche Anpassungen und den aktuellen Fortschritt.
Umfassende Erneuerung - die Maßnahmen
Mit der Umgestaltung wird der gesamte Straßenzug Schritt für Schritt modernisiert. Dabei geht es nicht nur um eine neue Fahrbahn: Auch Gehwege, Beleuchtung, Bushaltestellen, Parkmöglichkeiten und das Straßenbild werden verbessert.
Die wichtigsten Maßnahmen auf einen Blick
- Straße und Gehwege
Erneuerung des kompletten Straßenoberbaus einschließlich der Gehwege und der Straßenentwässerung. - Moderne Beleuchtung
Modernisierung der Straßenbeleuchtung. - Barrierefreie Bushaltestellen
Herstellung von zwei barrierefreien Bushaltestellen. - Neue Parkmöglichkeiten
Anordnung von insgesamt 34 Längsparkplätzen. - Mehr Grün im Straßenraum
Pflanzung von 24 Straßenbäumen.
Warum eine Umgestaltung?
Mit der umfassenden Erneuerung wird die Bammersdorfer Straße sicherer, barriereärmer und attraktiver gestaltet. Gleichzeitig wird die vorhandene Infrastruktur modernisiert und der Straßenraum funktional weiterentwickelt.
Von erneuerten Gehwegen und barrierefreien Bushaltestellen über eine moderne Straßenbeleuchtung bis hin zu neuen Bäumen und geordneten Parkmöglichkeiten: Die Bammersdorfer Straße soll nach Abschluss der Arbeiten ein moderner und gut gestalteter Straßenzug sein, der den unterschiedlichen Anforderungen von Fußgängern, Radfahrenden, dem öffentlichen Nahverkehr und dem motorisierten Verkehr besser gerecht wird.
